ページの先頭です。 メニューを飛ばして本文へ
ホーム > 組織でさがす > 営繕課 > 福島県立こころの医療センター(仮称)新築工事

福島県立こころの医療センター(仮称)新築工事

印刷用ページを表示する 掲載日:2023年9月4日更新

1 施設目的

 現矢吹病院の老朽化及び今日の精神科医療ニーズに対応するため、既設の診療科に加え、児童思春期や医療観察法の入院機能を持つ県内唯一の公立精神科病院として整備する。

2 事業概要

外観エントランス

施設概要

  工事名称 : 福島県立こころの医療センター(仮称)新築工事

   所在地   : 西白河郡矢吹町滝八幡 地内

  敷地面積 : 61,306m2

  建築面積 :  5,231m2

  延べ面積 : 13,760m2

 構造・階数 : 鉄骨造地上4階、地下1階(一部鉄筋コンクリート造)

診療科目・病床数

  診療科目 : 精神科、内科、歯科

  病床数  : 148床 【146床】       【 】内は現病院

断面イメージ

整備スケジュール

 令和2年 8月 新病院建設工事着工

 令和4年 8月 新病院建設工事竣工予定

 令和4年12月 新病院開院予定

 令和6年 3月 現病院解体・新病院外構・造成工事竣工予定

事業概要については、病院経営課のHPにて詳細を御覧いただけます。

(起工式ページの下の方にあります。)

http://www.pref.fukushima.lg.jp/sec/25010a/kokorokikousiki.html

3 イメージ図

エントランスホール内観イメージ

エントランスホール

メインアプローチからの外観イメージ

メインアプローチ

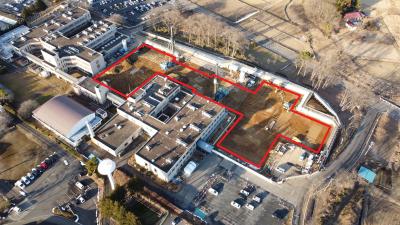

南側からの俯瞰イメージ

俯瞰

4 工事の進捗状況

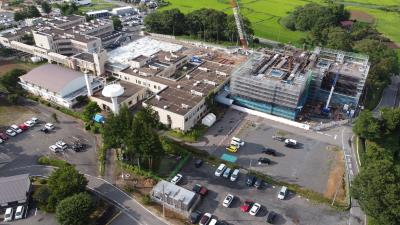

令和5年8月

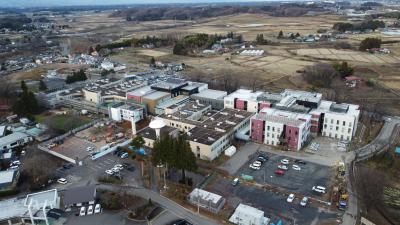

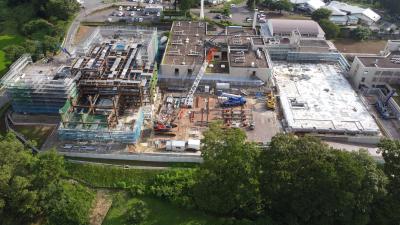

<南東側より>                  <西側より>

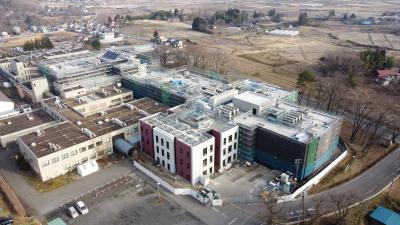

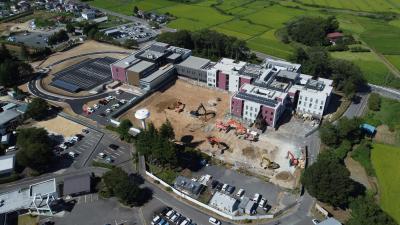

南東側より西側より

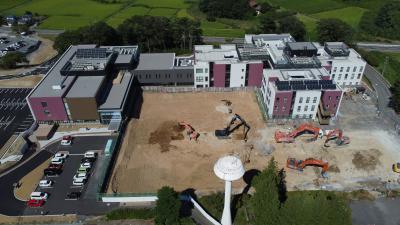

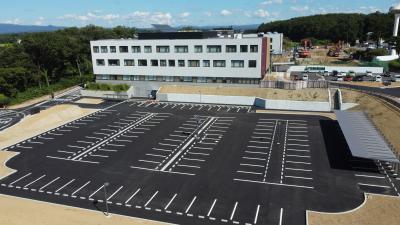

        外構工事施工中                    職員駐車場完成

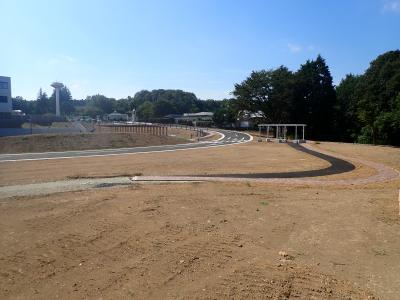

南側より歩道路盤

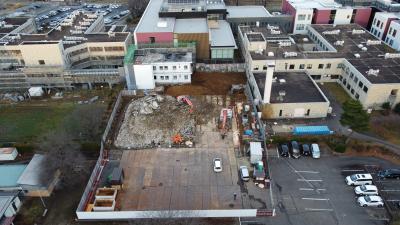

     旧管理棟の基礎杭を撤去中                 外構・遊歩道施工中

令和5年5月

〈西側より〉                    〈南西側より〉

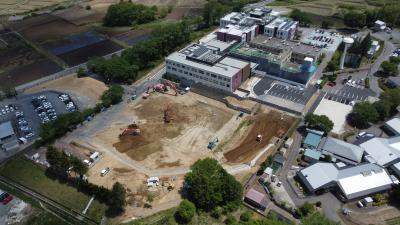

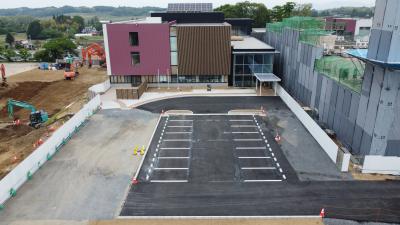

西側上空からの全景主出入口

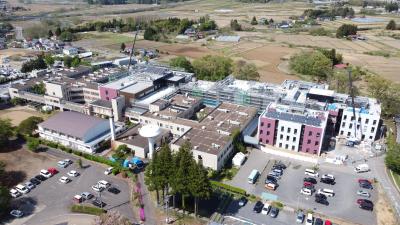

  旧病棟の解体工事が完了し、造成工事施工中        外来出入口前の外構工事が一部完了

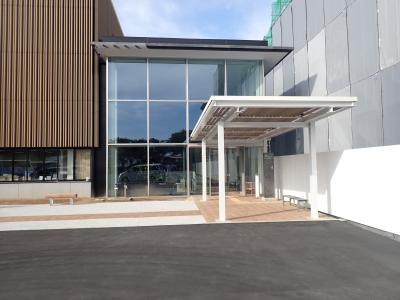

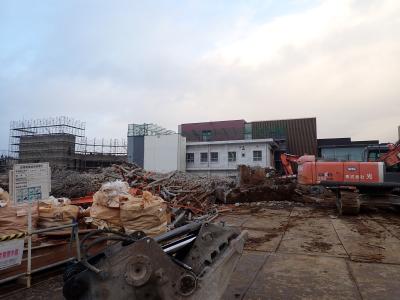

<旧管理棟内部>                  <新病棟正面>

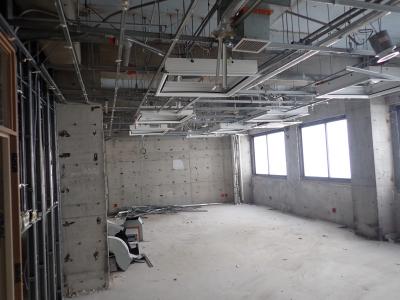

内部解体エントランス

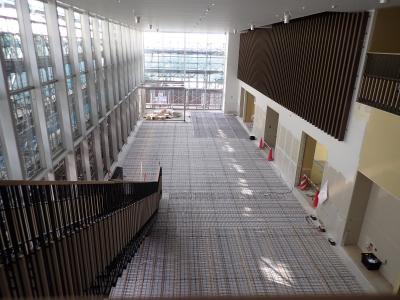

          解体工事施工中                外来出入口の供用開始

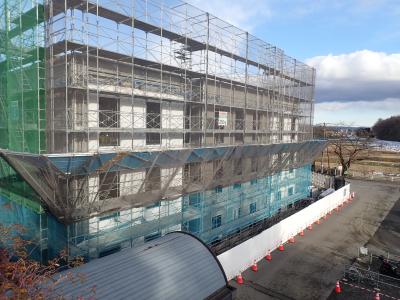

令和5年1月

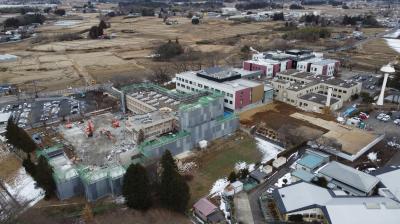

〈西側より〉                    〈南西側より〉

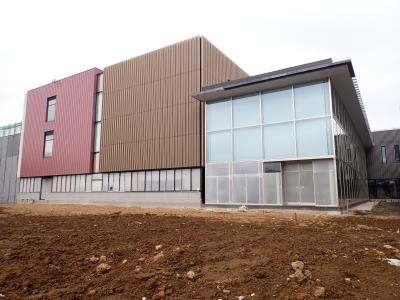

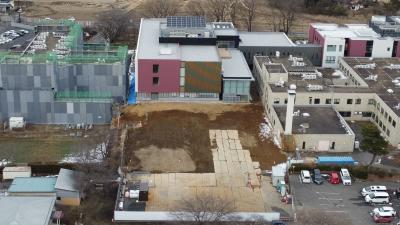

a あ

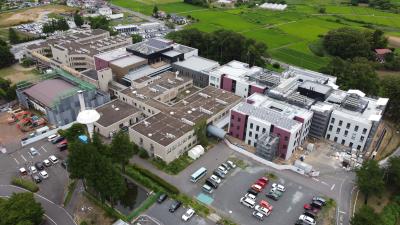

旧病院解体工事施工中

〈旧渡り廊下解体完了〉

 あ

旧渡り廊下(新病院エントランス前面)は解体工事完了し外構工事へ移行。

令和4年12月

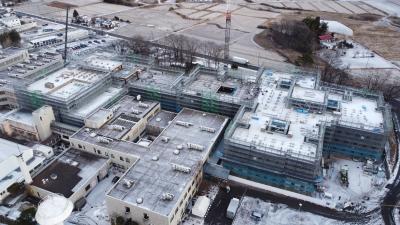

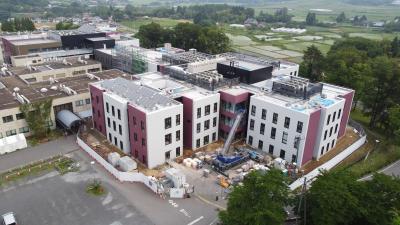

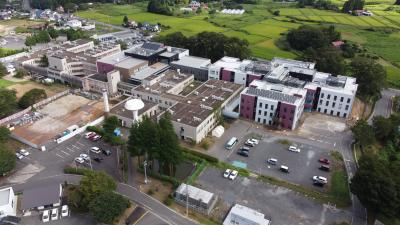

〈南側より〉                    〈南西側より〉

あ a

旧病院解体工事施工中

〈旧病棟内装解体状況〉              〈旧渡り廊下解体状況〉

あ あ

旧病棟の内装解体及び旧渡り廊下(新病院エントランス前面)の躯体解体工事施工中。

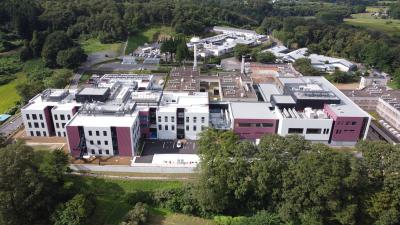

令和4年8月

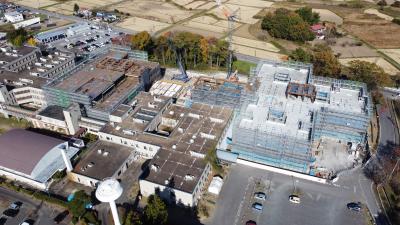

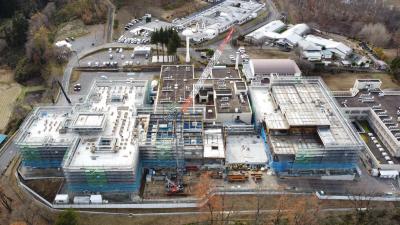

〈南側より〉                    〈北側より〉

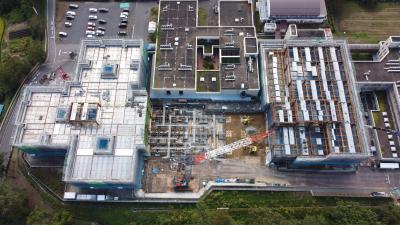

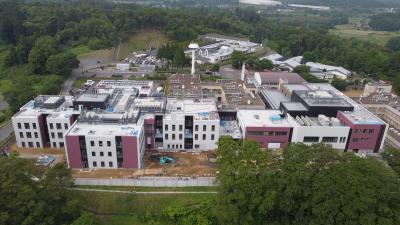

あ ああ

新病院の本棟竣工

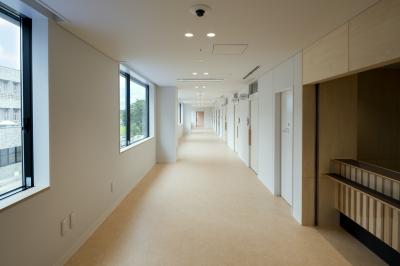

〈新病院:エントランス〉              〈新病院:児童思春期外来〉

l a

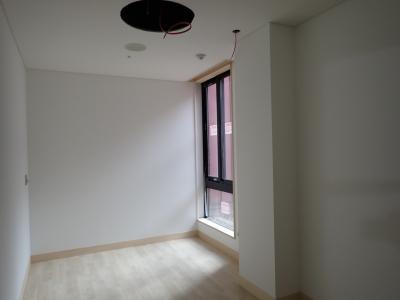

新病院建物に関しては竣工、今後は既存施設の解体及び外構工事に移行する。

令和4年6月

〈南側より〉

あ

内装工事及び外構工事施工中

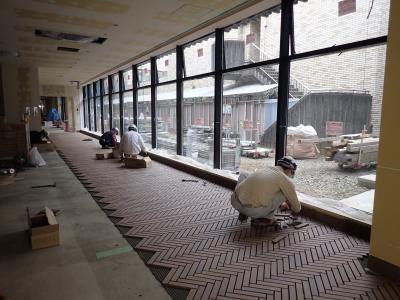

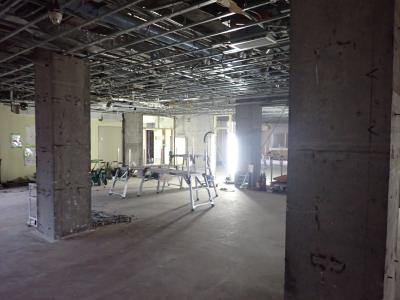

〈病棟共用部仕上げ工事完了状況〉          〈エントランス廻り床仕上げ施工状況〉

4 あ

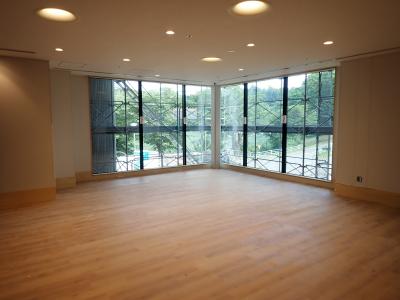

病棟は仕上げ工事が概ね完了、外来管理棟はエントランス等の共用部仕上げ工事施工中。

令和4年5月

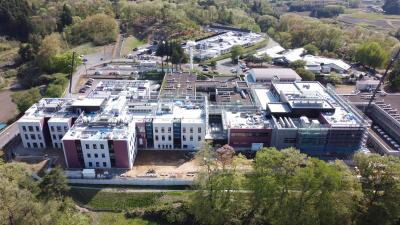

〈南側より〉                      〈北側より〉

あ あ

内装工事及び外構工事施工中

〈内部仕上げ工事施工状況〉               〈エントランス施工状況〉

あ あ

外装工事が概ね完了、内装工事は下地組から仕上げ作業へ順次移行中。

令和4年4月

〈南側より〉                    〈北側より〉

あ い

外装・内装工事及び外構工事施工中

〈外構工事施工状況〉                  〈内装工事施工状況〉

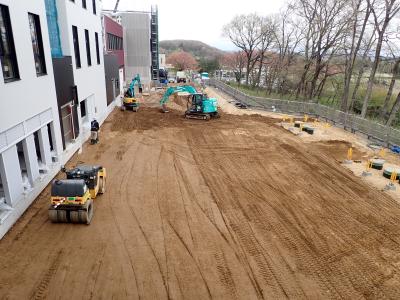

w a

建物周りの外構工事に着手、内装工事は壁・天井の下地組施工中

令和4年3月

〈南側より〉                      〈北側より〉

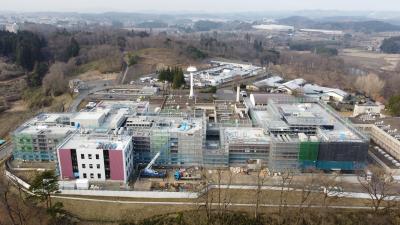

あ え

外装・内装工事施工中

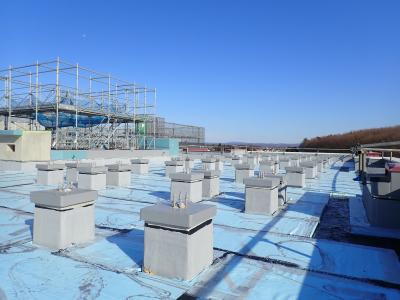

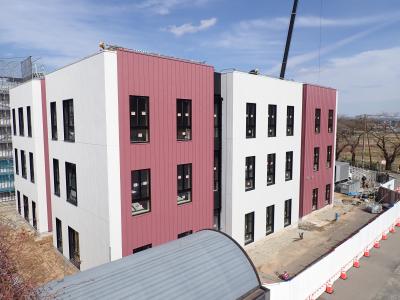

〈防水工事施工状況〉                  〈外装工事施工完了状況〉

あ ・

病棟にて一部外装工事が完了し外部足場解体中、屋上では防水工事施工中

令和4年1月

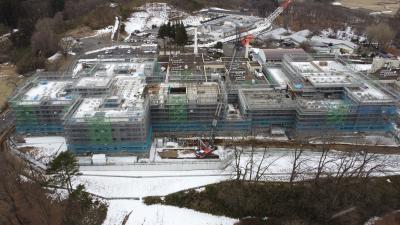

〈南側より〉                    〈北側より〉

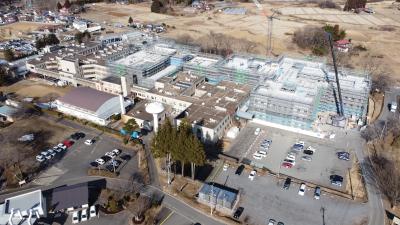

みなみ きた

外装・内装工事施工中

〈建具施工状況〉                    〈外装工事施工状況〉

たてぐ あ

外来管理棟及び病棟の主要な躯体工事が完了し、外装・内装工事へ移行

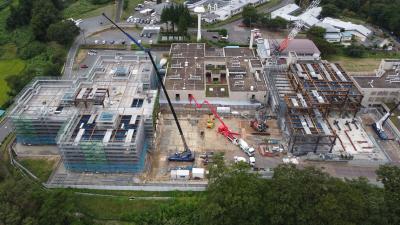

令和3年12月

〈南側より〉                    〈北側より〉

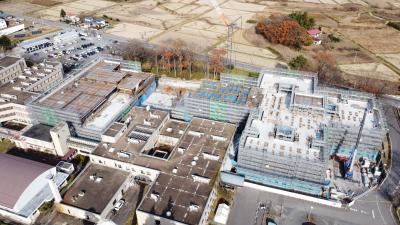

南 北

躯体工事及び外装・内装工事施工中

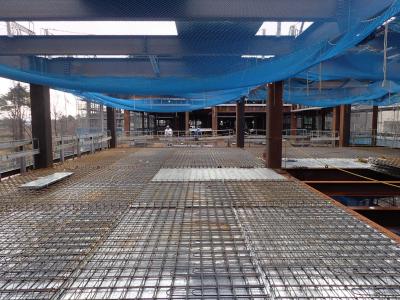

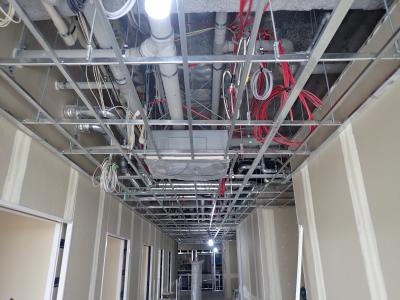

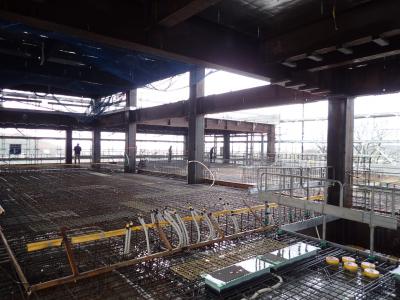

〈軽量鉄骨下地施工状況〉                〈2工区床配筋施工状況〉

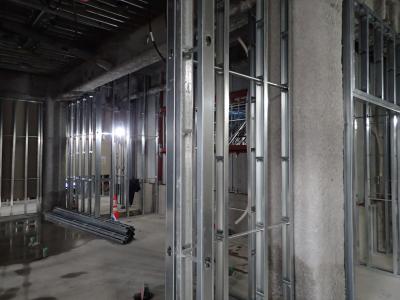

内装 2工区

病棟は外装・内装工事施工中、病棟と外来管理棟を繋ぐ2工区でも床配筋・コンクリート工事施工開始

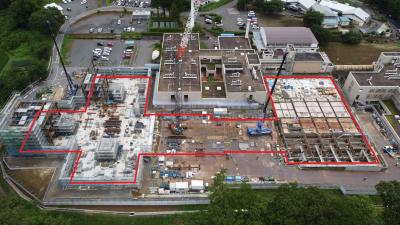

令和3年11月

〈南側より〉                    〈北側より〉

南側 北側

躯体工事及び外装・内装工事施工中

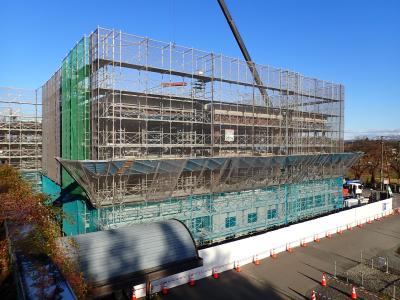

〈外装工事施工状況〉                  〈外来管理棟床配筋施工状況〉

病棟外観 床配筋

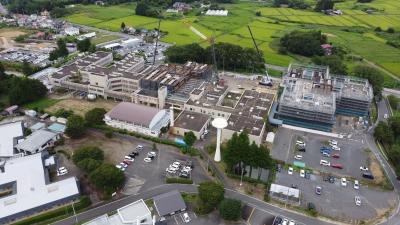

病棟は外装・内装工事施工中、外来管理棟では床配筋・コンクリート工事施工中

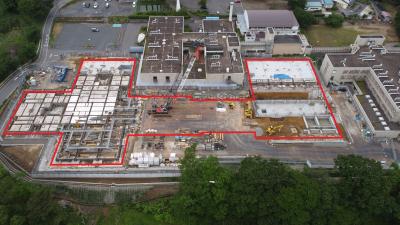

令和3年10月

〈南側より〉                    〈北側より〉

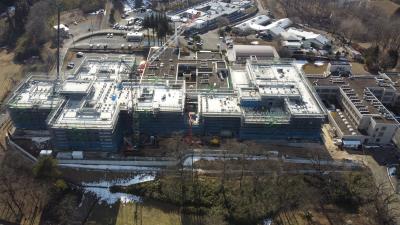

南側 北側

鉄骨工事及び基礎・床躯体工事施工中

〈床コンクリート工事完了状況〉             〈2工区鉄骨建方施工状況〉

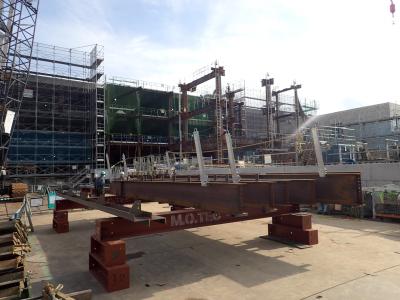

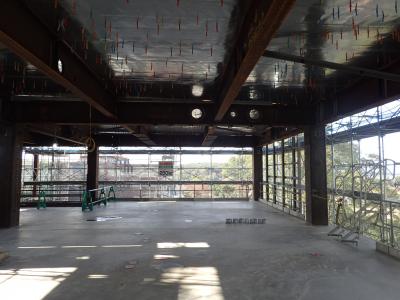

病棟床 2工区建方

病棟は床コンクリート工事完了、外来管理棟へと繋がる2工区では鉄骨建方工事開始

令和3年9月

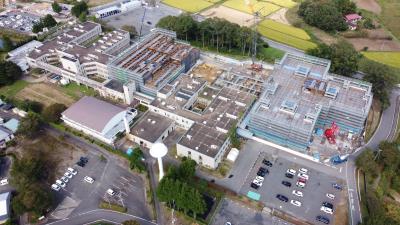

〈南側より〉                    〈北側より〉

南側 北側

鉄骨工事及び基礎・床躯体工事施工中

〈2階床コンクリート施工状況〉            〈デッキプレート敷き込み施工状況〉

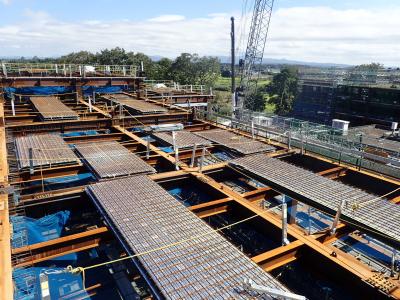

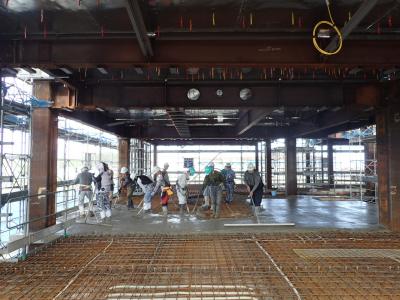

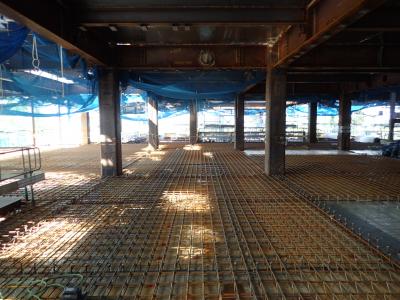

スラブ打設 デッキ

病棟は2階・3階・4階床コンクリート施工中、外来管理棟はデッキプレート工事開始

令和3年8月

〈南側より〉                    〈北側より〉

南側 北側

鉄骨工事及び土工事施工中

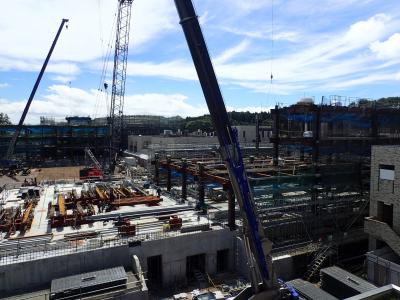

〈デッキプレート敷き込み完了状況〉           〈鉄骨建方施工状況〉

病棟デッキ 管理棟鉄骨建方

病棟はデッキプレート敷き込みが完了し床配筋施工中、外来管理棟は鉄骨工事開始

令和3年7月

〈南側より〉                    〈北側より〉

南側より 北側より

鉄骨工事及び外部足場組立工事施工中

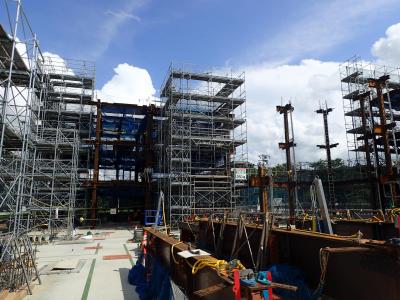

〈鉄骨建方施工状況〉                  〈1階躯体工事完了状況〉

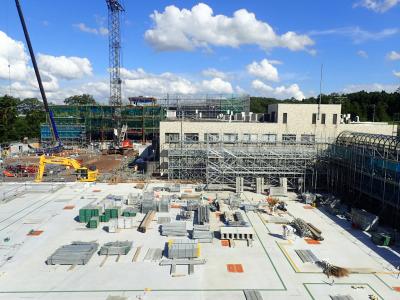

鉄骨建方 足場組立

病棟は鉄骨建方工事施工中、外来管理棟は1階躯体工事が完了し、外部足場組立工事施工中

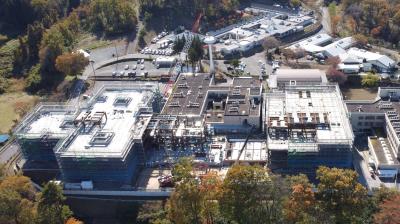

令和3年6月

〈南側より〉                    〈北側より〉

南側 北側

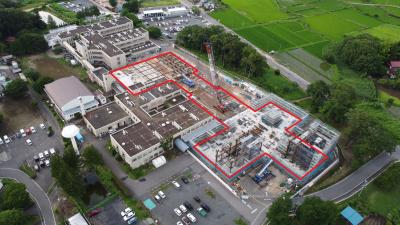

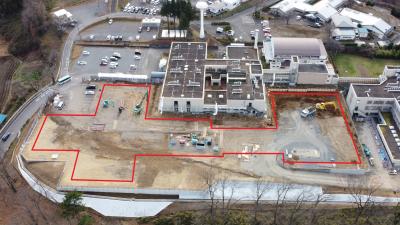

鉄骨工事及び1階躯体工事施工中  (既存病院を運営しながら朱書き部に新築)

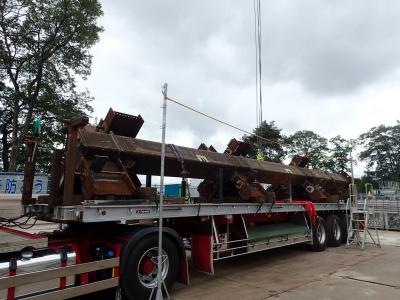

〈鉄骨搬入状況〉                    〈1階躯体工事施工状況〉

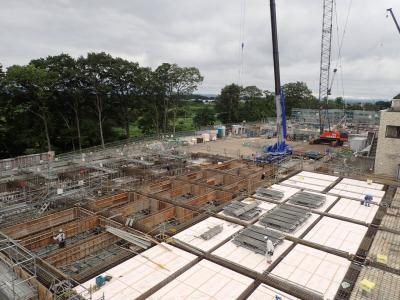

鉄骨搬入 外来

病棟は1階床躯体工事が完了し、鉄骨工事開始、外来管理棟は1階躯体工事施工中

令和3年5月

〈南側より〉                    〈北側より〉

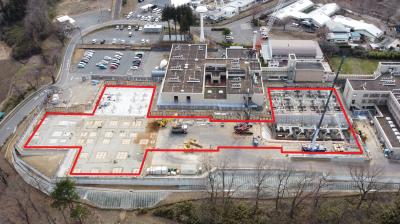

南側から 北側から

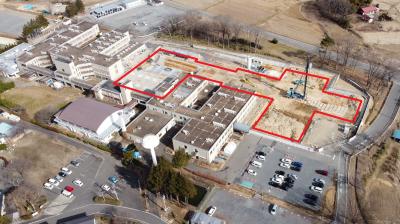

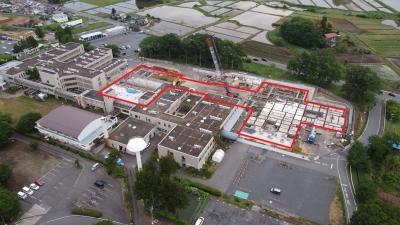

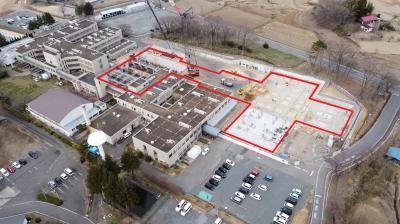

1階床・基礎躯体工事施工中  (既存病院を運営しながら朱書き部に新築)

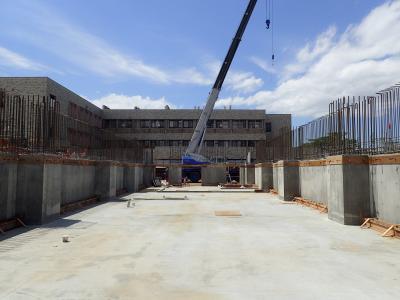

〈1階床コンクリート施工状況〉            〈地下1階コンクリート施工完了状況〉

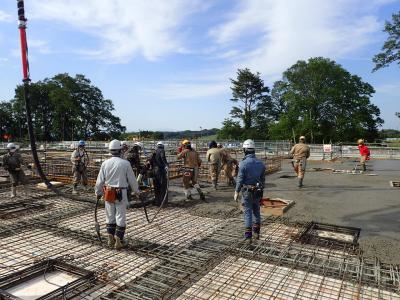

床打設 地下1階床

病棟は1階床コンクリート施工中、外来管理棟は地下1階躯体が完了し、1階基礎躯体工事施工中

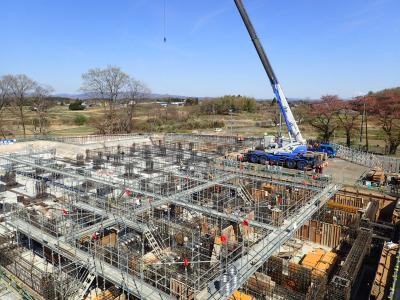

令和3年4月

〈南側より〉                    〈北側より〉

南側から 北側から

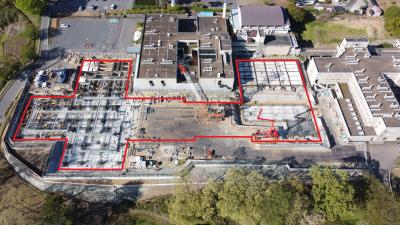

地下1階及び基礎躯体工事施工中  (既存病院を運営しながら朱書き部に新築)

〈基礎躯体施工状況〉                  〈地下1階床コンクリート施工状況〉

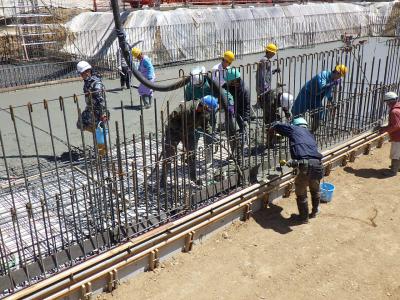

病棟 外来管理棟

病棟は1階基礎配筋・型枠工事施工中、外来管理棟は地下1階及び1階基礎躯体工事施工中

令和3年3月

〈南側より〉                    〈北側より〉

南側から 北側から

地盤改良工事が完了し、基礎躯体工事施工中  (既存病院を運営しながら朱書き部に新築)

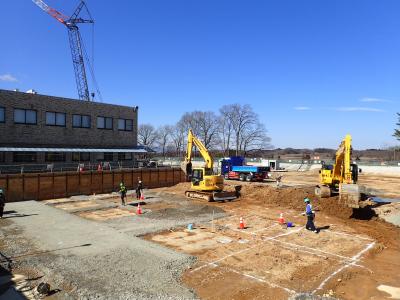

〈病棟床付け施工状況〉                 〈外来管理棟基礎躯体施工状況〉

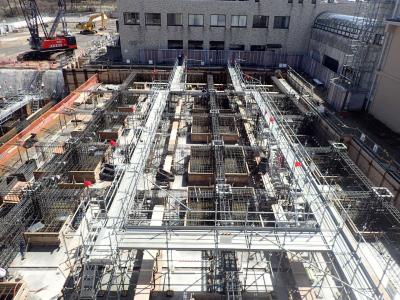

床付け 基礎躯体工事

地盤改良杭工事が完了し、病棟は床付け工事施工中、外来管理棟は基礎躯体工事施工中

令和3年2月

〈南側より〉                    〈北側より〉

南側 北側

地盤改良杭工事及び二次根切り・床付け施工中  (既存病院を運営しながら朱書き部に新築)

〈地盤改良杭施工状況〉                 〈地下1階耐圧版配筋施工状況〉

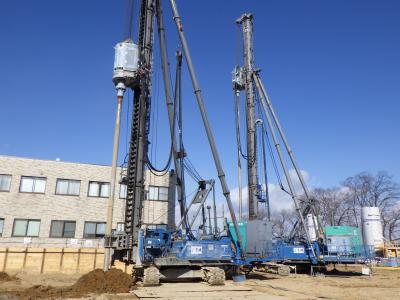

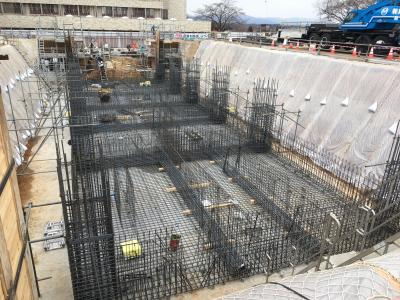

改良杭 配筋

病棟は地盤改良杭工事施工中、外来管理棟は二次根切りが完了し、地下1階耐圧版配筋施工中

令和3年1月

〈南側より〉                    〈北側より〉

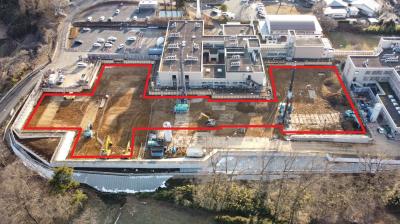

南側からの俯瞰 北側より俯瞰

山留工事を完了させ、地盤改良杭工事に着手  (既存病院を運営しながら朱書き部に新築)

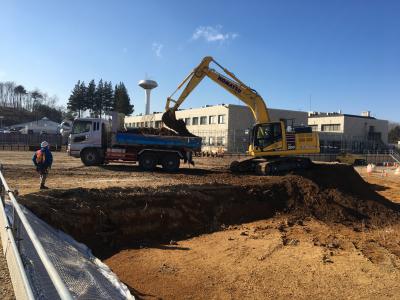

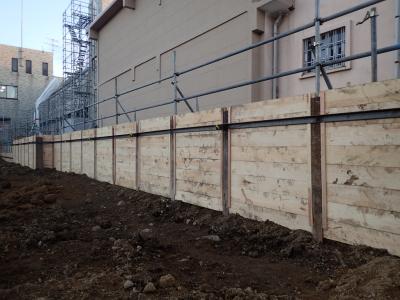

〈一次根切り施工状況〉               〈地盤改良杭打機組立状況〉

根切り工事 地盤改良杭打機組立状況

一次根切りを行い、約30トンの地盤改良杭打機の組立てを経て、地盤改良杭施工開始

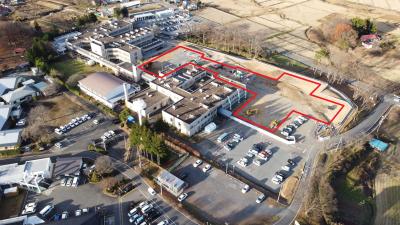

 令和2年11月

〈南側より〉                    〈北側より〉

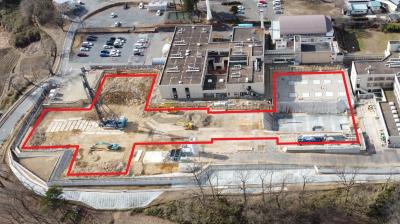

南側より全景 北側より

宅盤整備が完了し、新築工事に着手開始  (既存病院を運営しながら朱書き部に新築)

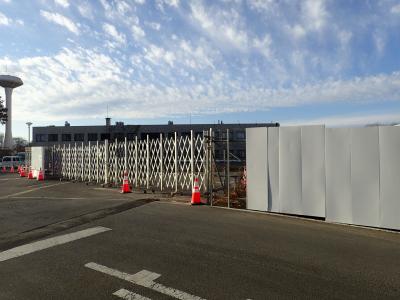

〈仮囲い組立完了〉                 〈山留施工状況〉

仮囲い 山留矢板入れ状況

仮囲い組立完了(視認性確保の為、部分的に透明パネル使用)、山留工事施工中

令和2年9月

知事スピーチ

工事着工にあたり、安全祈願祭を開催(式辞 : 内堀知事)
