ページの先頭です。 メニューを飛ばして本文へ

進捗状況と完了箇所

印刷用ページを表示する 掲載日:2021年8月31日更新

進捗状況(令和3年6月末現在)

全工区数 29工区

着工 28工区(97%)

着工率97%

完了 14工区(48%)

完了率48%

供用箇所

令和3年3月25日全線開通

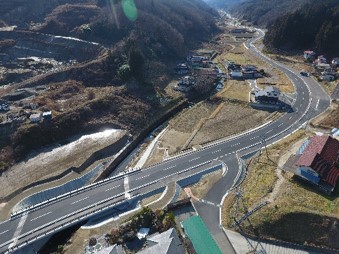

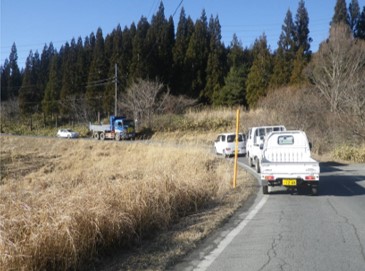

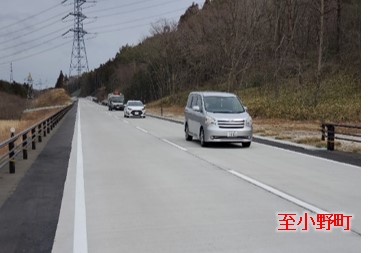

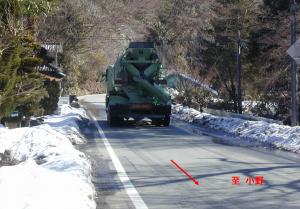

小野富岡線 小白井工区(いわき市川前町小白井地内)延長2.7km 幅員6.5(9.0)m

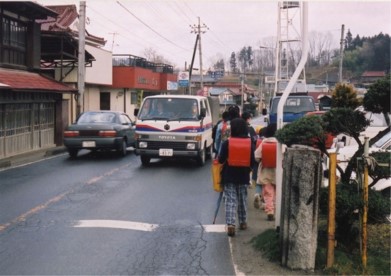

工事前   完成
工事前状況 右矢印 完成し車が通る状況
バイパスにより、安全に通行可能となりました

令和3年3月2日全線開通

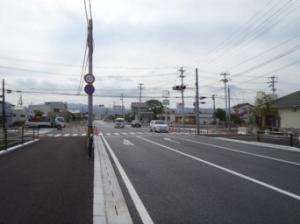

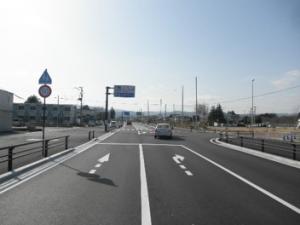

国道114号 浪江拡幅2(浪江町権現堂地内)延長0.5km 幅員6.5(30.0)m

工事前   完成
工事前状況 右矢印 完成状況
道路を広げ、安全でスムーズな通行が可能になりました

令和元年7月5日全線開通

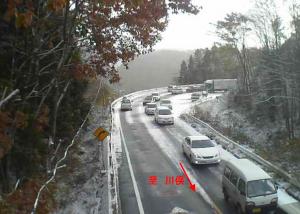

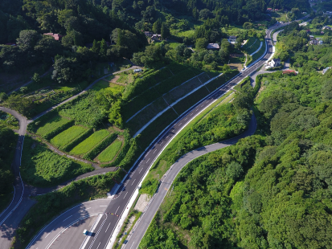

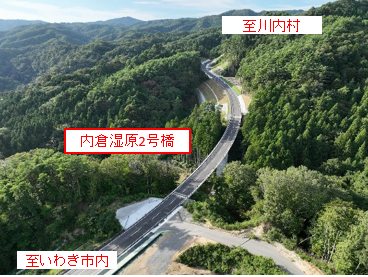

国道399号 戸渡工区(いわき市~川内村地内)延長1.7km 幅員6.0(8.0)m

工事前   完成

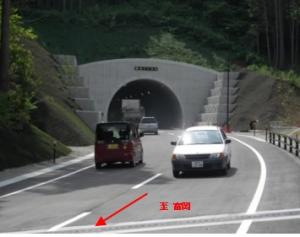

整備前 矢印 整備後
トンネルにより、安全に通行可能となりました

平成30年9月28日全線開通

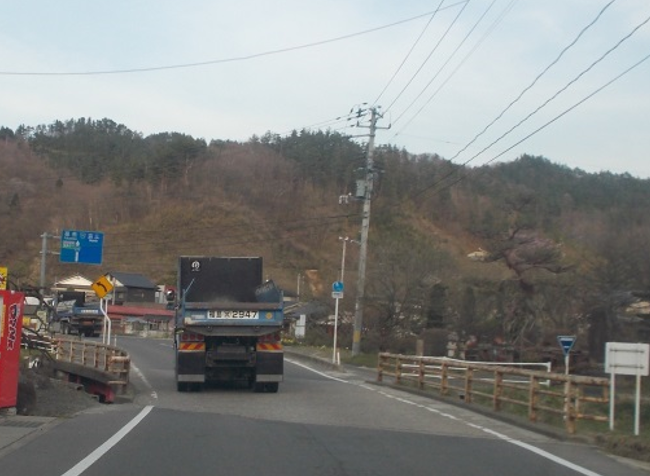

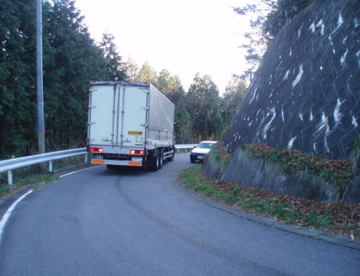

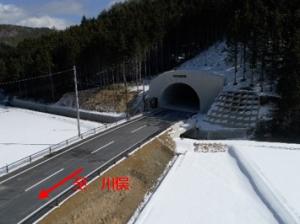

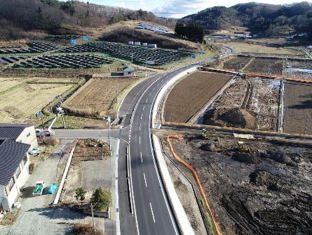

県道小野富岡線 五枚沢1工区(川内村下川内地内)延長2.8km 幅員6.5(9.0)m

工事前   完成

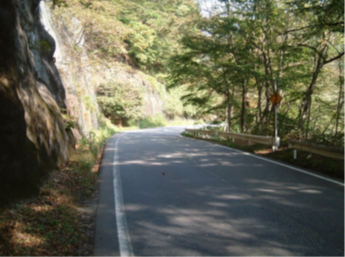

整備前 矢印 整備後
トンネルにより、冬期間でも安全に通行可能となりました

平成30年3月18日全線開通

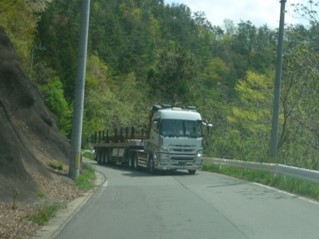

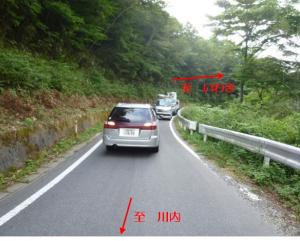

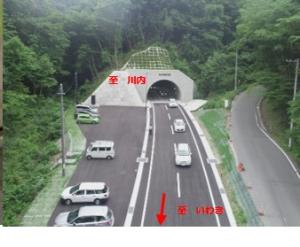

県道原町川俣線 八木沢工区(南相馬市原町~飯舘村八木沢地内)延長2.9km 幅員6.0(8.0)m

工事前   完成

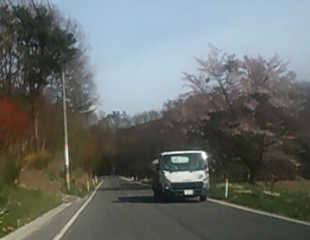

整備前 矢印 整備後
トンネルにより、冬期間でも安全に通行可能となりました

平成27年9月29日全線開通

国道114号 浪江拡幅1(浪江町権現堂地内)延長0.7km 幅員13.0(30.0)m

完成
浪江拡幅1工区供用後写真
道路を広げ、安全でスムーズな通行が可能となりました

平成26年12月6日全線開通
国道114号 室原拡幅(浪江町室原地内)延長0.6km 幅員6.5(11.0)m

完成

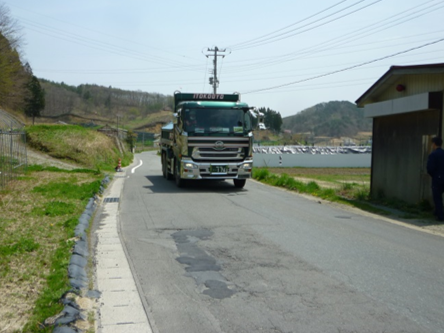

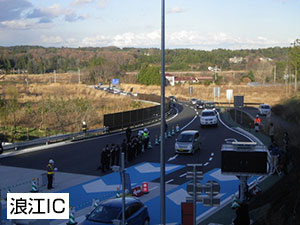

浪江ICの写真
国道114号から常磐自動車道(浪江IC)へのアクセスが可能になりました

平成25年11月29日全線開通
県道原町川俣線 水境工区(川俣町飯坂地内)延長1.2km 幅員6.5(11.0)m

工事前   完成
県道原町川俣線水境工区施行前写真 矢印 県道原町川俣線水境工区施行完了後写真
道路を広げ、連続カーブを解消しました

平成25年5月23日全線開通

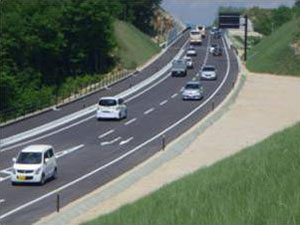

国道288号 三春西バイパス(郡山市西田町~三春町貝山地内)延長3.5km 幅員14.0(25.0)m

工事前   完成
国道288号三春西バイパス施行前写真 矢印 国道288号三春西バイパス施行完了後写真
郡山市から三春町まで7分短縮されました

平成26年12月25日全線開通
国道288号 玉ノ湯工区(大熊町野上地内)延長0.5km 幅員6.0(8.0)m

平成27年3月24日全線開通
県道小野富岡線 吉間田工区(いわき市川前町下桶売地内)延長2.0km 幅員6.0(7.5)m

平成27年6月28日全線開通
国道114号 小綱木バイパス(川俣町小綱木地内)延長2.6km 幅員6.0(10.0)m

平成28年3月29日全線開通
国道288号 野上山神工区(大熊町野上~双葉町山田地内)延長0.6km 幅員5.5(6.5)m

平成28年3月 車道部供用開始
県道原町川俣線 芦原工区(飯舘村芦原地内)延長1.3km 幅員6.0(10.0)m

トップに戻る
