下矢田団地(いわき市)の現場進捗状況

印刷用ページを表示する 掲載日:2017年3月13日更新

団地概要

  • 建設場所:いわき市鹿島町下矢田 地内
  • 構造・階数:鉄筋コンクリート造 5階建て
  • 棟数・戸数:1棟・50戸
  • 入居可能時期:平成29年度前期

平成29年2月の進捗状況

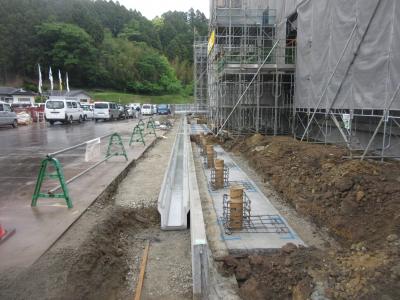

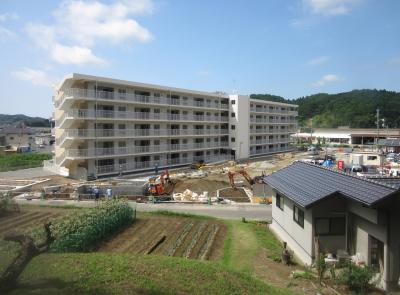

 【下矢田団地】 建築工事中

 下矢田2-1

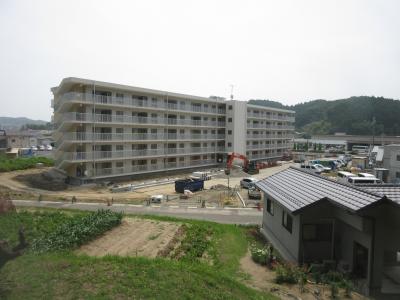

  団地の全景写真です。

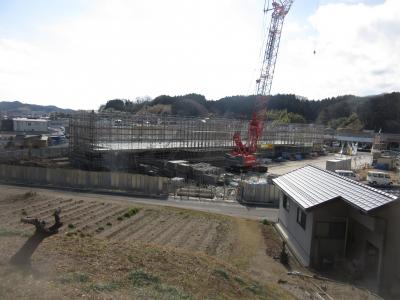

  建物の基礎工事が完了し、PCの建て方工事を行っています。

 下矢田2-2

  1階部分のPC部材の組み立てが終わり、2階部分を施工しています。

平成29年1月の進捗状況

 【下矢田団地】 建築工事中

 下矢田1-1
  今月も引き続き基礎工事を施工しています。

 下矢田1-2
  基礎梁のコンクリートを打設しました。
  現在は、型枠を外すまで養生しています。

平成28年12月の進捗状況

 【下矢田団地】 建築工事中

 下矢田12-1
  先月から開始した基礎工事を引き続き実施しています。

 下矢田12-2

  写真は、基礎梁の配筋状況です。
  この後、型枠を施工してコンクリートを打設していきます。

平成28年11月の進捗状況

 【下矢田団地】 建築工事中

 下矢田11-1

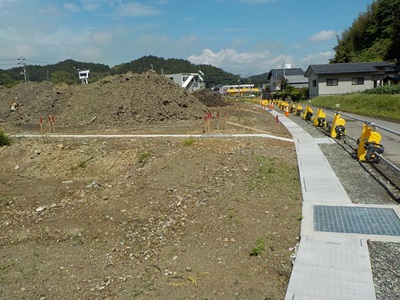

  建物の基礎工事を開始しました。

 下矢田11-2

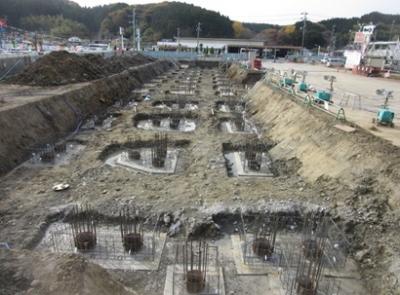

  写真は、基礎(フーチング)の鉄筋を施工している状況です。

平成28年10月の進捗状況

 【下矢田団地】 造成工事、建築工事中

 下矢田10-1

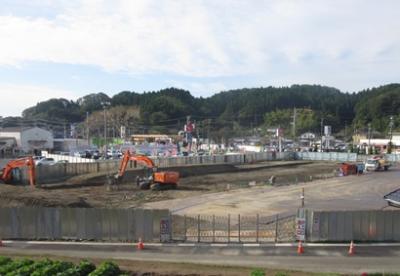

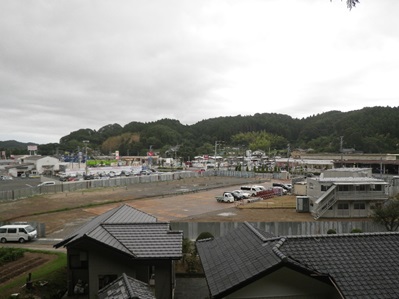

  杭工事が完了しました。
  これから建物の基礎工事を開始します。

平成28年9月の進捗状況

 【下矢田団地】 造成工事、建築工事中

 下矢田9-1

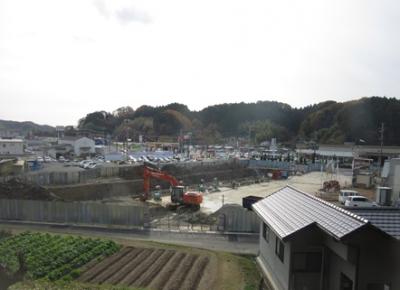

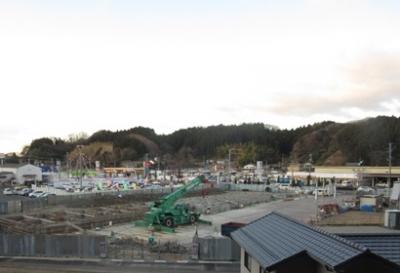

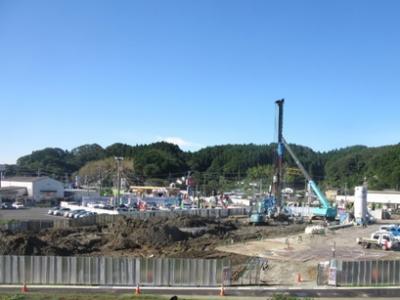

  建築工事が本格的に始まりました。
  現在は、杭の打ち込みを行っています。

 下矢田9-2
  団地周囲では、県道から団地への乗り入れ部分を施工しています。

平成28年8月の進捗状況

 【下矢田団地】 造成工事、建築工事中

 下矢田8-1

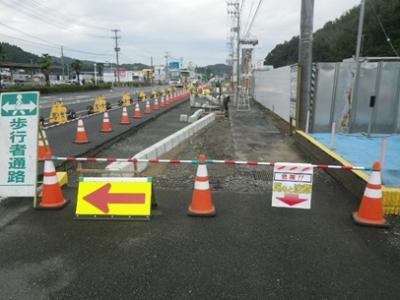

  建築工事を施工するため、敷地周囲に仮囲いを設置するなど仮設工事が進められています。

 下矢田8-2
  造成工事は、緑地の芝張りなど仕上げ段階に入っています。

平成28年7月の進捗状況

 【下矢田団地】 造成工事、建築工事中

 下矢田7-1

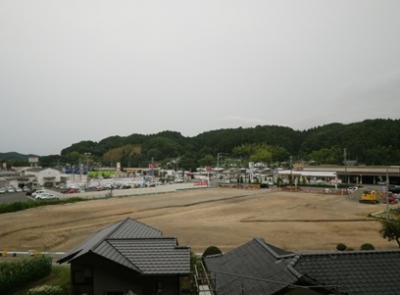

  土工事による整形が進み、宅盤が仕上がってきました。
  これから建築工事が始まります。

 下矢田7-2
  雨水側溝の敷設も完了し、宅盤の仕上げを行いました。

平成28年6月の進捗状況

 【下矢田団地】 造成工事

 下矢田6-1

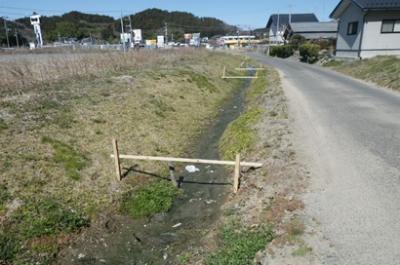

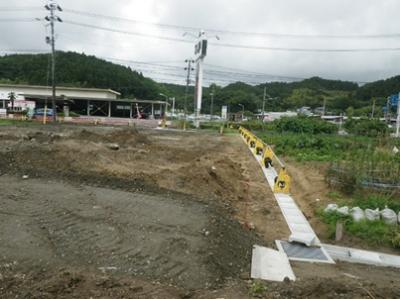

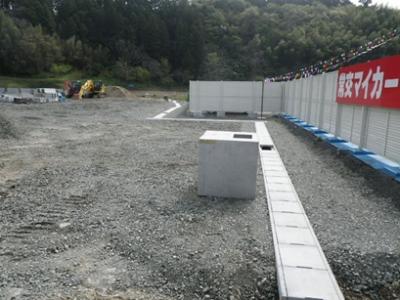

  敷地内の排水構造物の設置が、ほぼ完了してきました。

 下矢田6-2
  来月には宅地の整形を行い、造成工事を仕上げていきます。

平成28年5月の進捗状況

 【下矢田団地】 造成工事中

 下矢田5-1

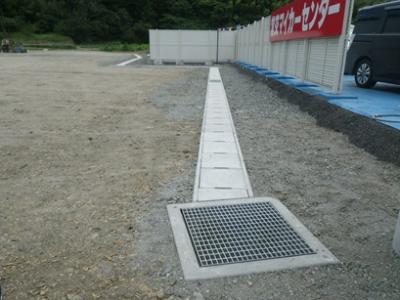

  今月は、敷地内の排水構造物の設置を行いました。

 下矢田5-2
  道路境界部分の側溝敷設状況写真です。

平成28年4月の進捗状況

 【下矢田団地】 造成工事中

 下矢田4-1
  準備工が終わり、今月から排水構造物の施工を行っています。

 下矢田4-2
  敷地周囲において、排水用の側溝を設置しました。

平成28年3月の進捗状況

 【下矢田団地】 造成工事中

 下矢田3-1

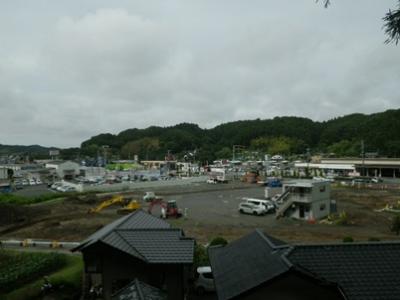

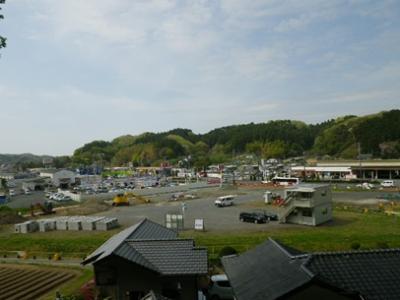

  敷地の全景写真です。

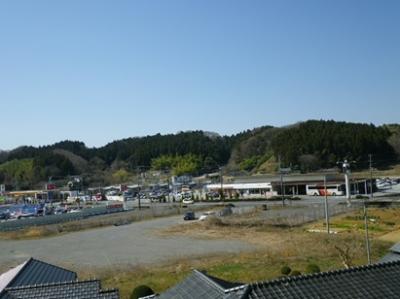

  今月も測量や調査などの準備工を行いました。

 下矢田3-2
  敷地周囲の側溝では丁張りを行いました。

平成28年2月の進捗状況

 【下矢田(鹿島町)地区】 造成工事中

 下矢田2-1

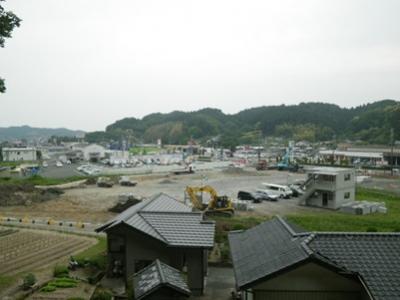

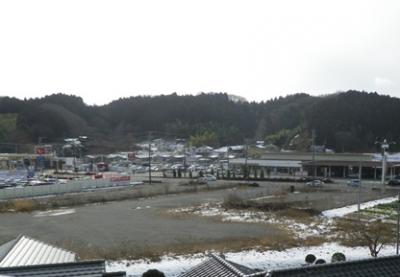

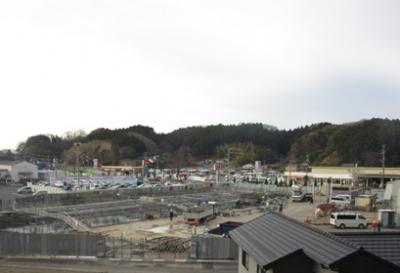

  下矢田(鹿島町)地区の造成工事に着手しました。
  現在は、本格的な工事前の準備工として、測量や調査を行っています。
