中原団地(いわき市)の現場進捗状況

印刷用ページを表示する 掲載日:2017年5月10日更新

団地概要

  • 建設場所:いわき市小名浜字中原 地内
  • 構造・階数:集合住宅 3階建て
  • 棟数・戸数:7棟・138戸
  • 入居可能時期:(100戸)平成29年4月、(23戸)平成29年6月、(15戸)平成29年度後期

平成29年4月の進捗状況

 【中原団地】 建築工事中

中原1

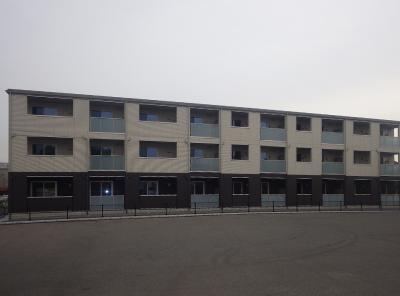

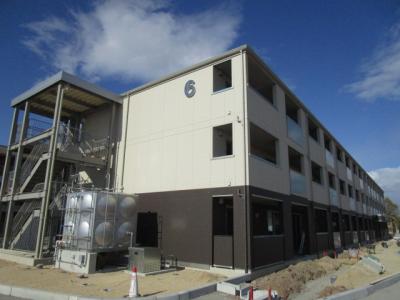

写真は、今月完成した6号棟(23戸)の全景写真です。
6月1日から入居が開始されます。

中原3

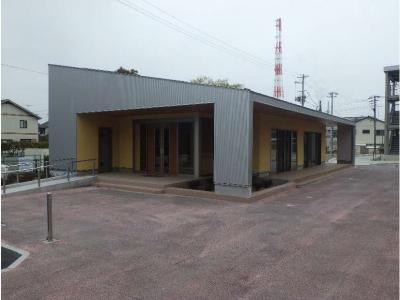

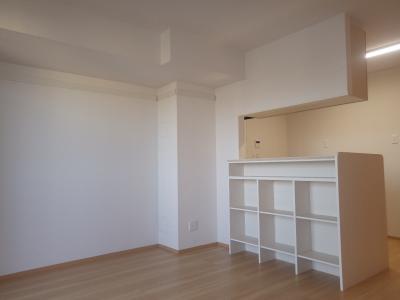

集会所も完成しました。

中原2

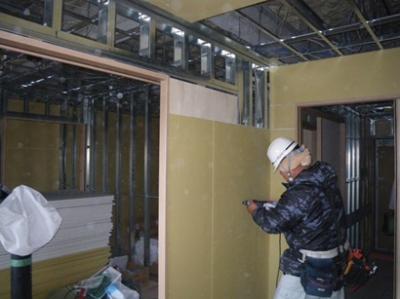

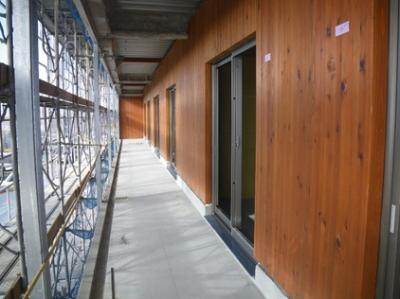

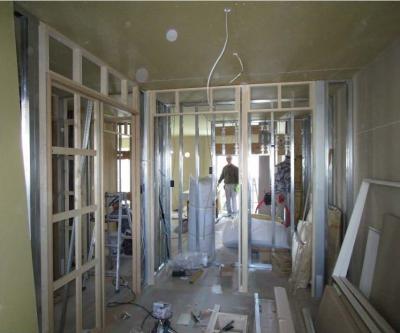

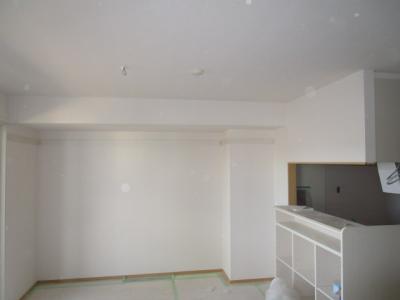

7号棟の内部では、間仕切りを施工中です。

平成29年3月の進捗状況

 【中原団地】 建築工事中

中原1

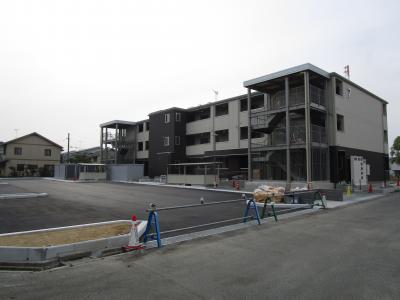

6号棟では外部足場の解体が完了しました。

中原2
6号棟内部の施工状況です。
クロス貼り、キッチンなどの住宅設備機器の施工が完了しました。

中原3

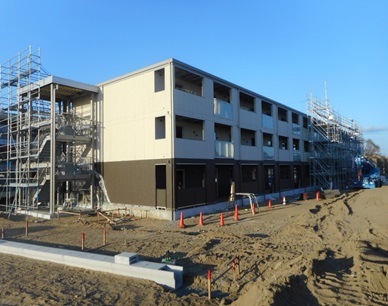

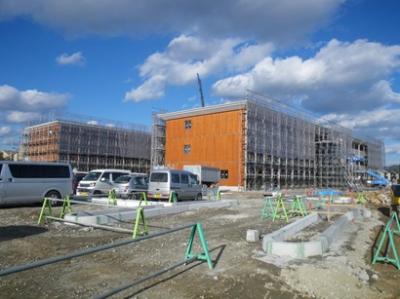

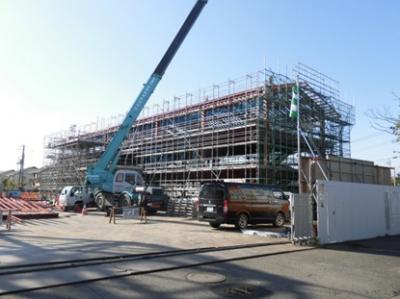

7号棟の全景写真です。
2階の建て方を施工中です。

平成29年2月の進捗状況

 【中原団地】 建築工事中

 中原2-1
  1号~5号棟の合計100戸の建築工事が完了しました。
  4月から入居が開始される予定です。

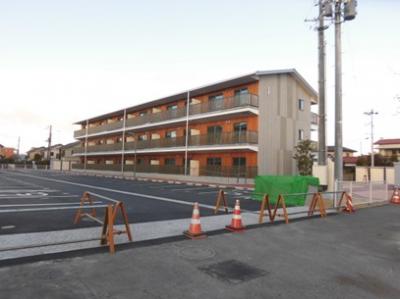

  写真は、1号棟の全景写真です。

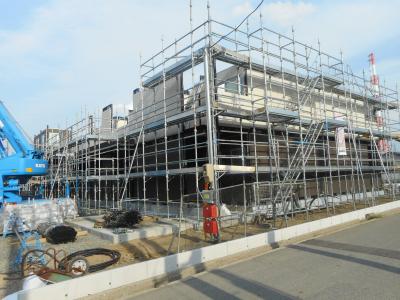

 中原2-3
  6号棟では、外装工事が完了し、外部足場の解体を行っています。

 中原2-4
  集会所も外部足場を解体し、内装工事の仕上げを行っています。

平成29年1月の進捗状況

 【中原団地】 建築工事中

 中原1-1

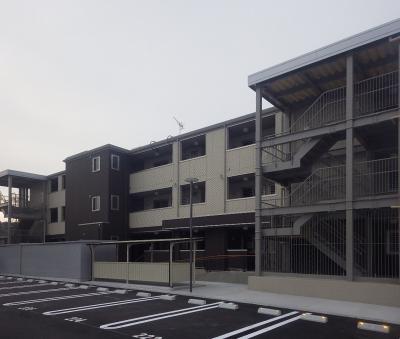

  1~3号棟では、外構工事が終わり、現場施工は全て完了しました。
  現在は、入居に向けた最終調整を行っています。

 中原1-2
  4、5号棟でも全ての工事が完了しました。

 中原1-3
  6号棟では、躯体工事が完了し、内外装工事を施工しています。

 中原1-4
  集会所でも、建て方工事が完了し、内外装工事を施工しています。

平成28年12月の進捗状況

 【中原団地】 建築工事中

 中原12-1

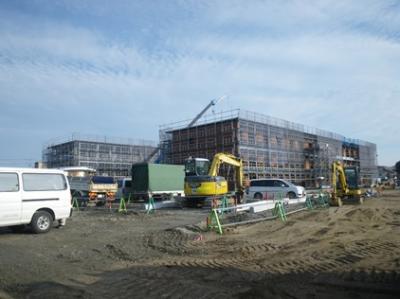

  1~3号棟では、外部足場が撤去され、建物の姿形が見えてきました。
  内装工事はほぼ完了し、現在は、外構工事を施工しています。

 中原12-2
  4、5号棟でも外部足場の撤去が完了しました。
  現在、クロス張りなど内装工事の仕上げを行っています。

 中原12-3

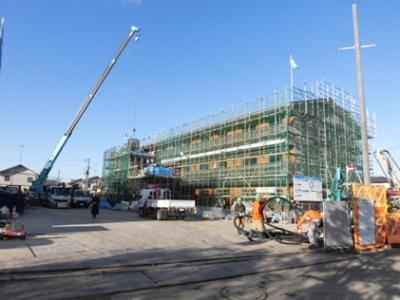

  今月から6、7号棟の建築工事も着工しました。

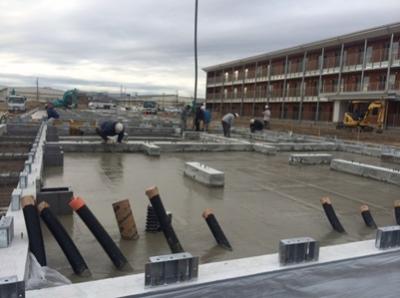

  写真は、6号棟の基礎コンクリート打設が完了した状況です。

平成28年11月の進捗状況

 【中原団地】 建築工事中

 中原11-1
  1~3号棟では、内外装工事を施工しています。

 中原11-2
  4、5号棟の全景写真です。
  一部の外壁工事が完了し、足場の撤去が始まりました。

 中原11-3
  内装工事の施工写真です。
  壁ボード張りを行っています。

平成28年10月の進捗状況

 【中原団地】 建築工事中

 中原10-1
  1号棟の全景写真です。
  鉄骨の建て方工事が完了しました。

 中原10-2
  4、5号棟の全景写真です。
  建て方工事が完了し、外壁工事等を施工しています。

 中原10-3
  4、5号棟は、外壁用の木製集成材で仕上げました。
